入力
(1)工程、集計項目、作業員入力シート
(2)計画入力シート
(3)実施入力シート
出力
工程シート
日誌シート
作業グループシート
出勤シート
計画に変更が出た場合
日誌シート
(1)工程、集計項目、作業員入力シート
(2)計画入力シート
(1)工程、集計項目、作業員入力シート

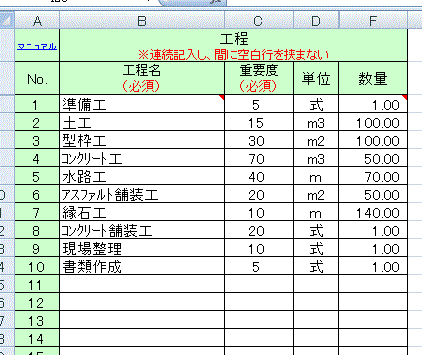

1.工程名の登録(必須)
2.重要度の入力(必須)
金額ベースでも、人工ベースでも、経験から来る勘でも、重視したい項目で、工程に重要度を付けます。
重要度を足して、10とか100にする必要はありません。各工種の重要度の相対関係が正しければOKです。
3.単位の入力
4.数量の入力
数量の入力は必須ではありませんが、工程を、次で説明する数量集計項目に設定した場合は、数量の入力が必須になります。
5.数量集計項目の登録
コンクリート、砕石等、日々の数量を集計したい項目名を入力します。
工程名を入力した場合、集計した数量と工程入力時に入力した数量の比率で、出来高を計算します。
6.単位の入力

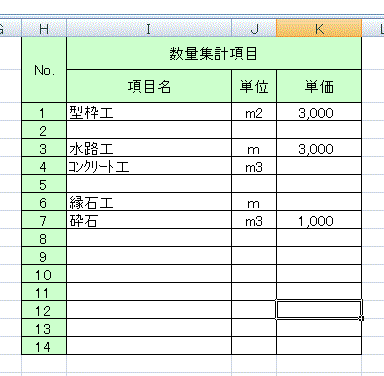

7.単価の入力
工程シートで集計した、数量集計項目の金額を計算するのに使います。
8.作業員名の登録
作業員名を入力します。
出勤簿と作業グループ別(工程別)進捗率を出すのに使います。
会社名を入力して、実施入力シートで、人数を入力してもOKです。
9.天候の登録

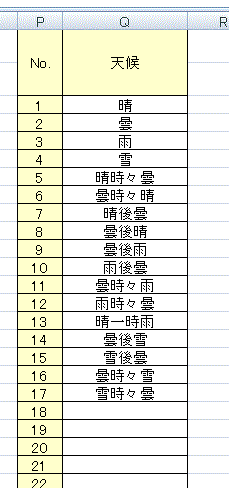

天候を入力します。
実施入力シートで、選択する天候を入力します。
左図の値が初期値で設定されています。
10.単位の登録
単位を入力します。
工程の入力で、選択する単位を入力します。
左図の値が初期値で設定されています。
(2)計画入力シート
計画工程を入力します。
1.工程の入力
(1)工程、集計項目、作業員入力シートで入力した工程名を入力するかドロップダウンリストから選択します。
同じ工程が続く場合は、コピー、ペーストが早いです。

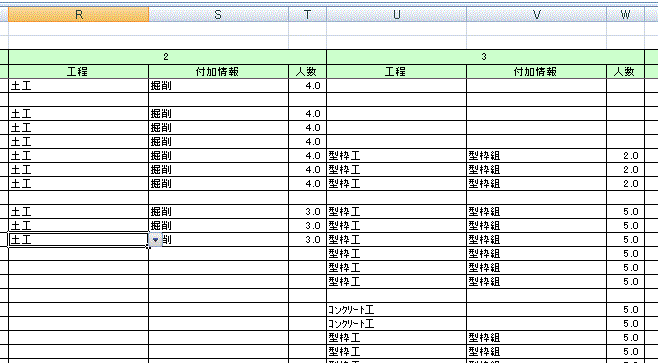

※工程は5工程並列に入力できるようにしてあります。

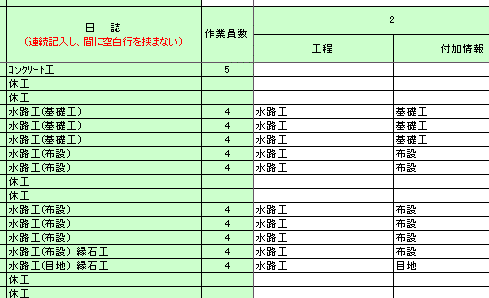

2.付加情報の入力

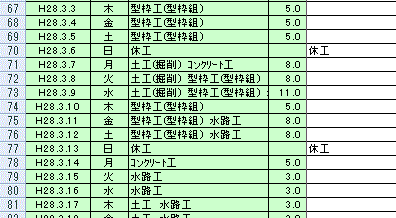

付加情報を入力した場合は、図のように工程名の後にカッコで付加情報が付きます。
3.人数の入力

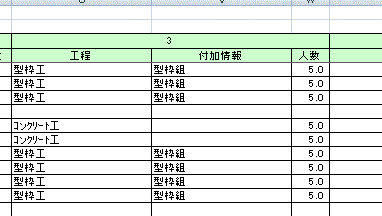

工程に必要な作業員数を入力します。
人数は作業グループシートで、工程別に予定人数を出すのに使います。
(3)実施入力シート
実施工程を入力します。
基本的に計画工程の入力方法と同じです。

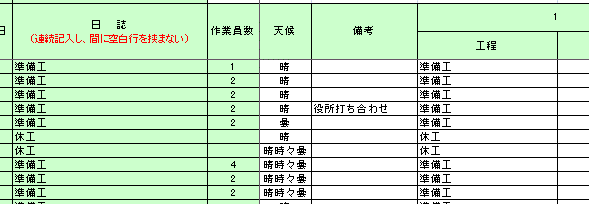

1.天候、備考の入力
天候、備考を入力します。

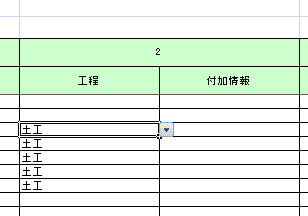

2.実施工程の入力
(1)工程、集計項目、作業員入力シートで入力した工程名を入力するかドロップダウンリストから選択します。
同じ工程が続く場合は、コピー、ペーストが早いです。
3.付加情報の入力
4.数量集計項目の入力
(1)工程、集計項目、作業員入力シートに入力した項目ごとに実施数量を入力します。
数量集計項目に工程名が登録されている場合は、この数量により出来高を計算します。
5.作業員出面の入力
作業員の出面を入力します。
作業グループシートで人工達成率と出勤シートの出勤表を作るのに使います。
面倒な場合や、下請け等を使う場合は、会社名等にして((1)工程、集計項目、作業員入力シートで登録しておく。)総人数を入力してもOKです。
工程シート

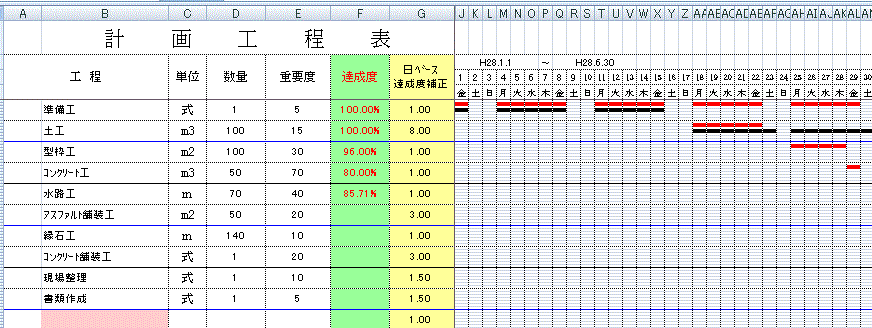

バーチャート
ここまでの入力で、図のようなバーチャートが作成されます。
※日ベース達成度補正
数量集計項目でない工程は、日割りで工程を計算するので、実施工程を入力して、
予定日数を超えて作業しているのにまだ予定まで完了していないとか、予定日数に達していないのに完了しているとか、
そのような場合に達成度を適当に補正します。
※Aセルは分類等適当に使ってください。

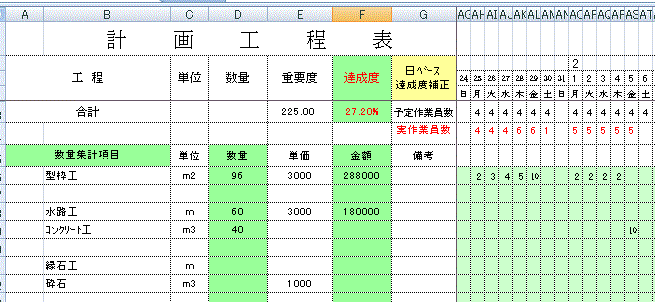

数量集計項目
数量集計項目は、図のように集計されます。
※Aセルは分類等適当に使ってください。

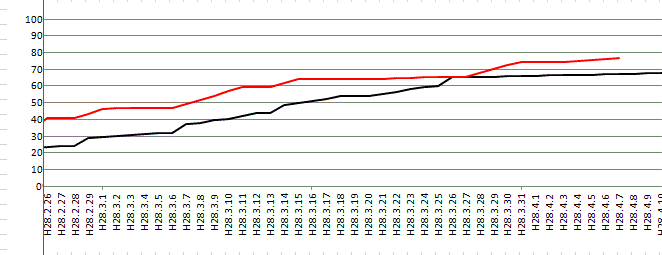

出来高累計曲線
出来高累計曲線は、図のように作図されます。
日誌シート

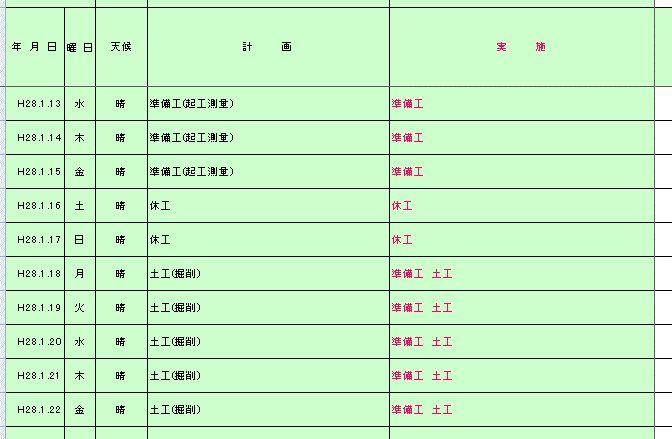

図のように日誌が出力されます。
※他ファイル、ソフトで日誌データを使用する場合は、コピーして値の貼り付けをしてください。

作業グループシート

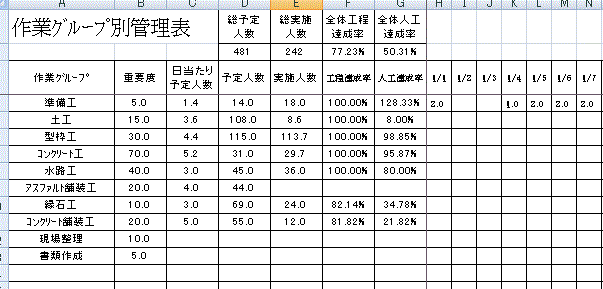

図のように作業グループ別管理表が出力されます。
※人工達成率は(2)計画入力シートで予定人数、(3)実施入力シートで実施人数を入力した場合に出力されます。
出勤シート

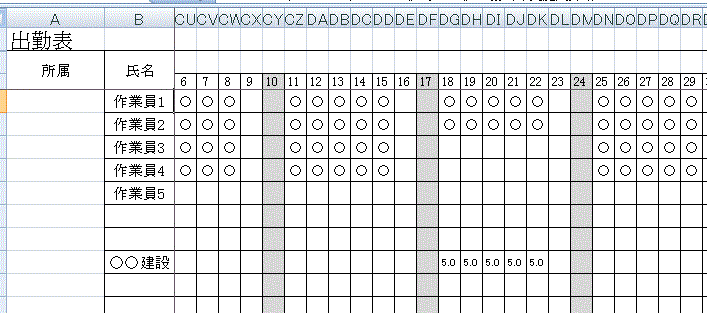

図のように出勤表が出力されます。
※Aセルは会社名、所属等自由に使用してください。
日誌シート

内容変更、工期変更等が出た場合に当初計画をコピーし、変更計画を作成します。
1.当初完成日の入力
2.当初計画のコピー、貼り付け
計画をコピーし、当初計画に値の貼り付け(形式を選択して貼り付け → 値)する。
(1)工程、集計項目、作業員入力シート
工程名、集計項目等変更があった場合修正します。
(2)計画入力シート
変更計画を作成します。
(変更がある個所のみ修正します。)

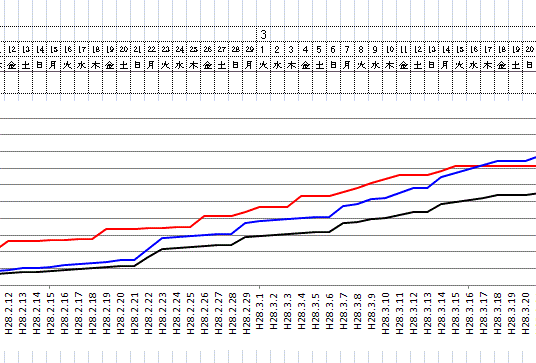

図のように3本の出来高累計曲線が作成されます。
青:当初計画
黒:計画
赤:実施
トップへ戻る
